2024年3月27日 MvTrawindBright轮装车完毕

发布于: 2024-03-27 19:53
阅读: 26

祝贺过境项目组顺利完成接船、装车;
过境项目组组长:邓海燕
现场负责人:夏艳磊
车辆负责人:岳喜用
项目支援:白梅通、钱浩杰、田森、刘健

船名:Mv Trawind Bright
一、时间进度:
1、3月20日上午船前筹备会、重新根据分票重新配车;
2、3月21日5点靠天津新港汇盛码头,3月21日8点靠泊汇盛35#泊位;
3、3月21日上午开始卸船;
4、3月21日晚车船直取货物装车完成;
5、3月22日9点11票天津保税区入区放行;
6、3月22日中午卸船完成;
7、3月22日下午14点开始装车提货;
8、3月23日-3月24日常态装车;
9、3月27日下午15点装车完毕;
10、3月27日出区保税陆续放行出区中;

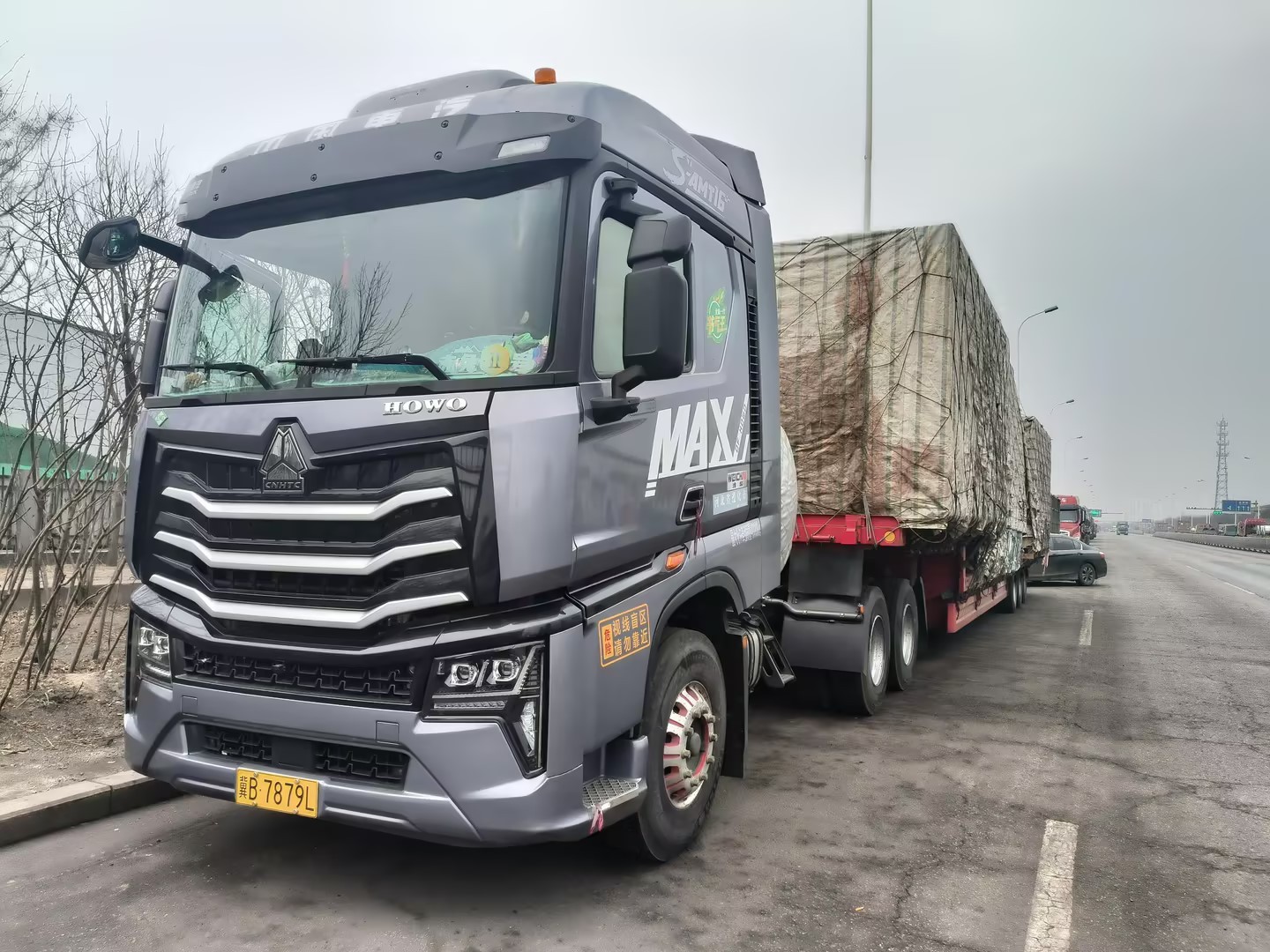

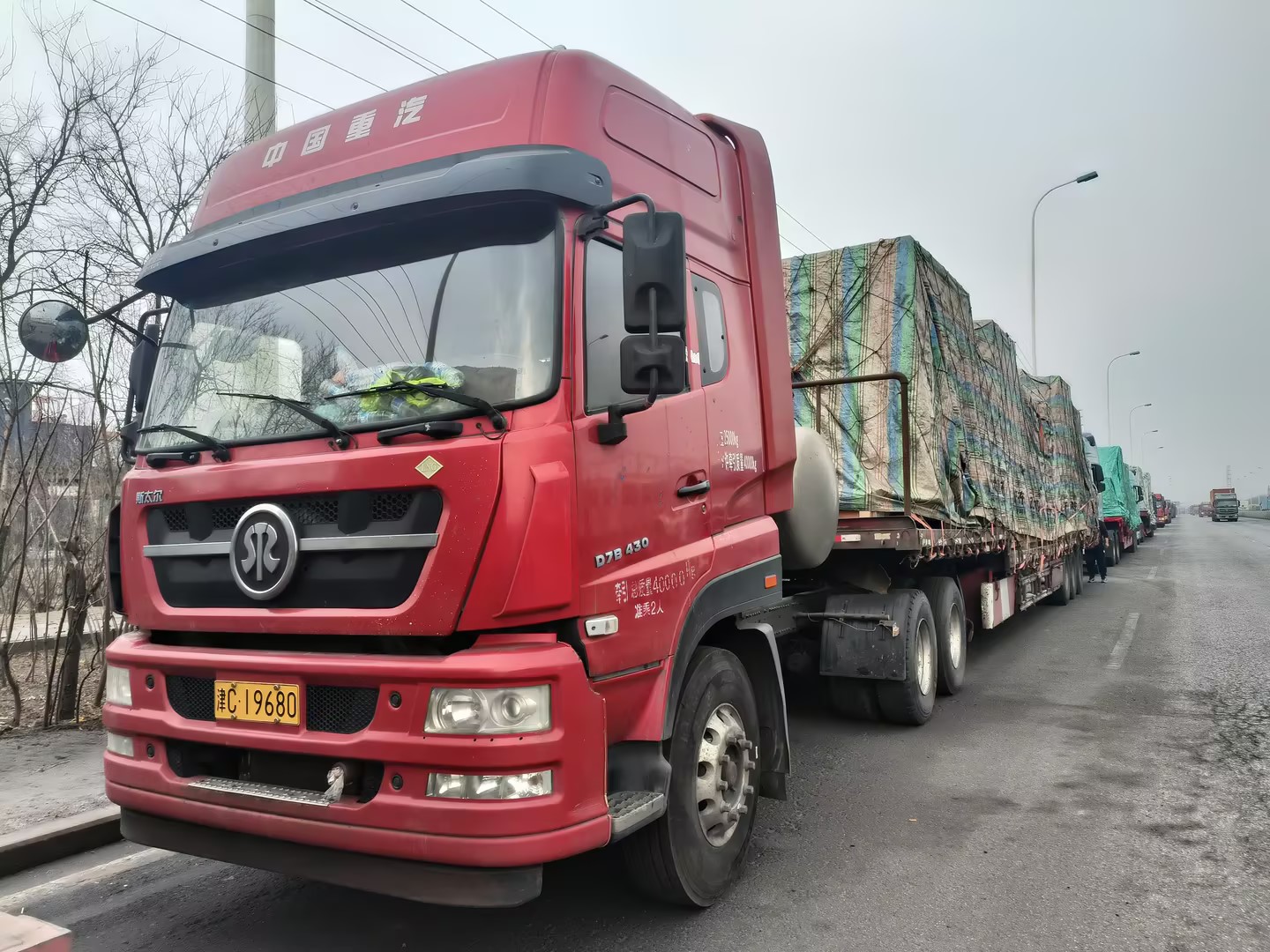

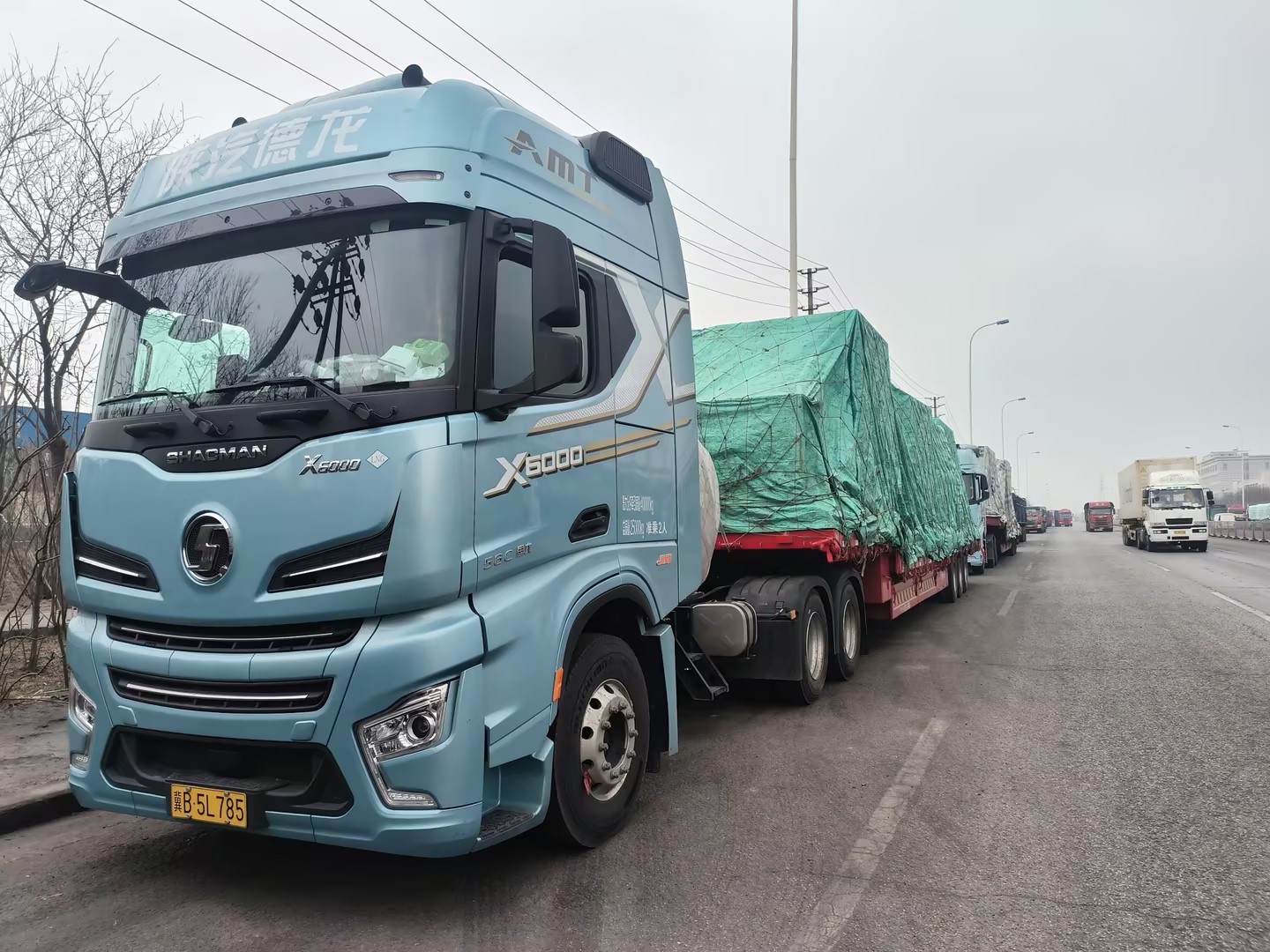

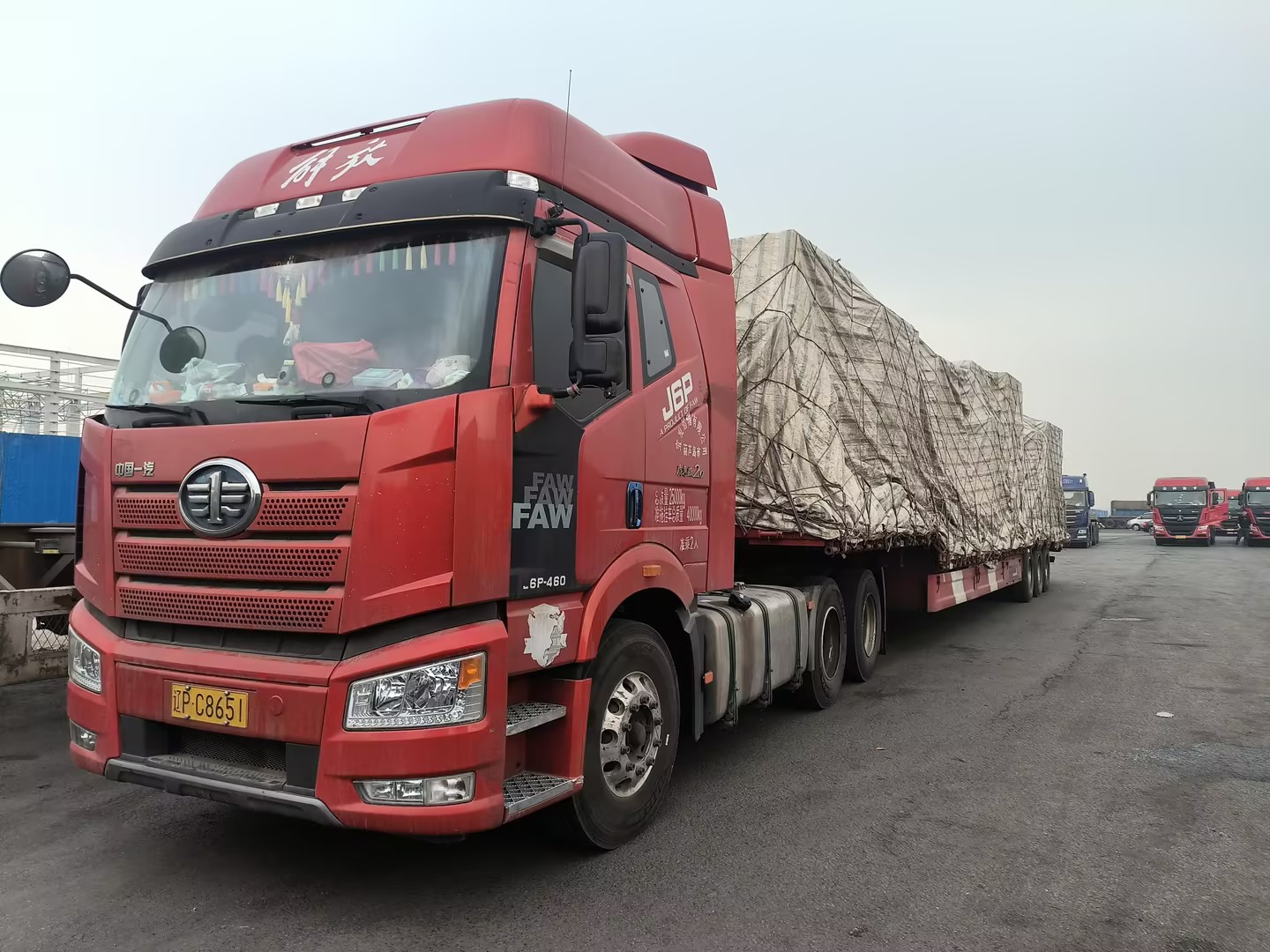

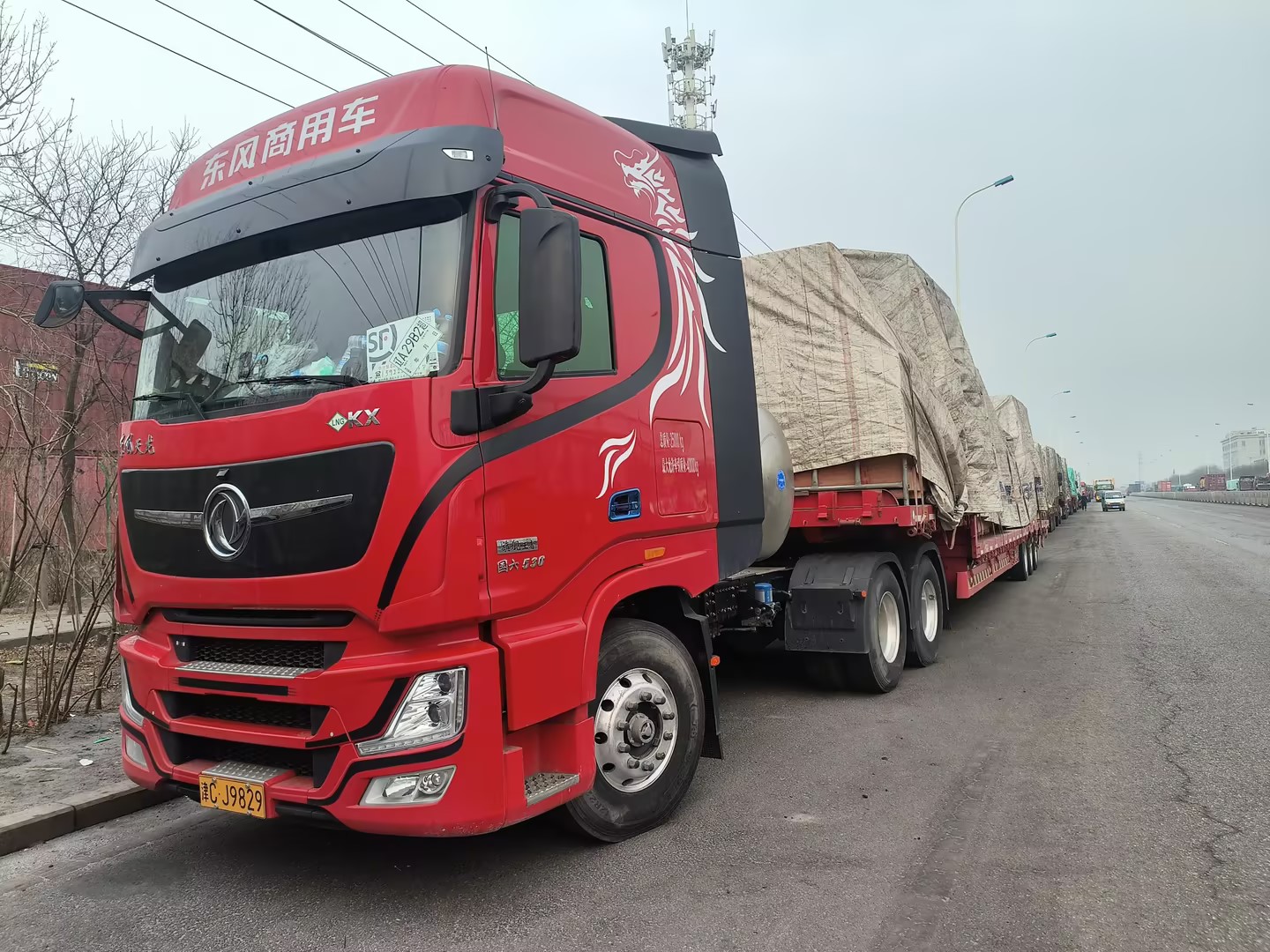

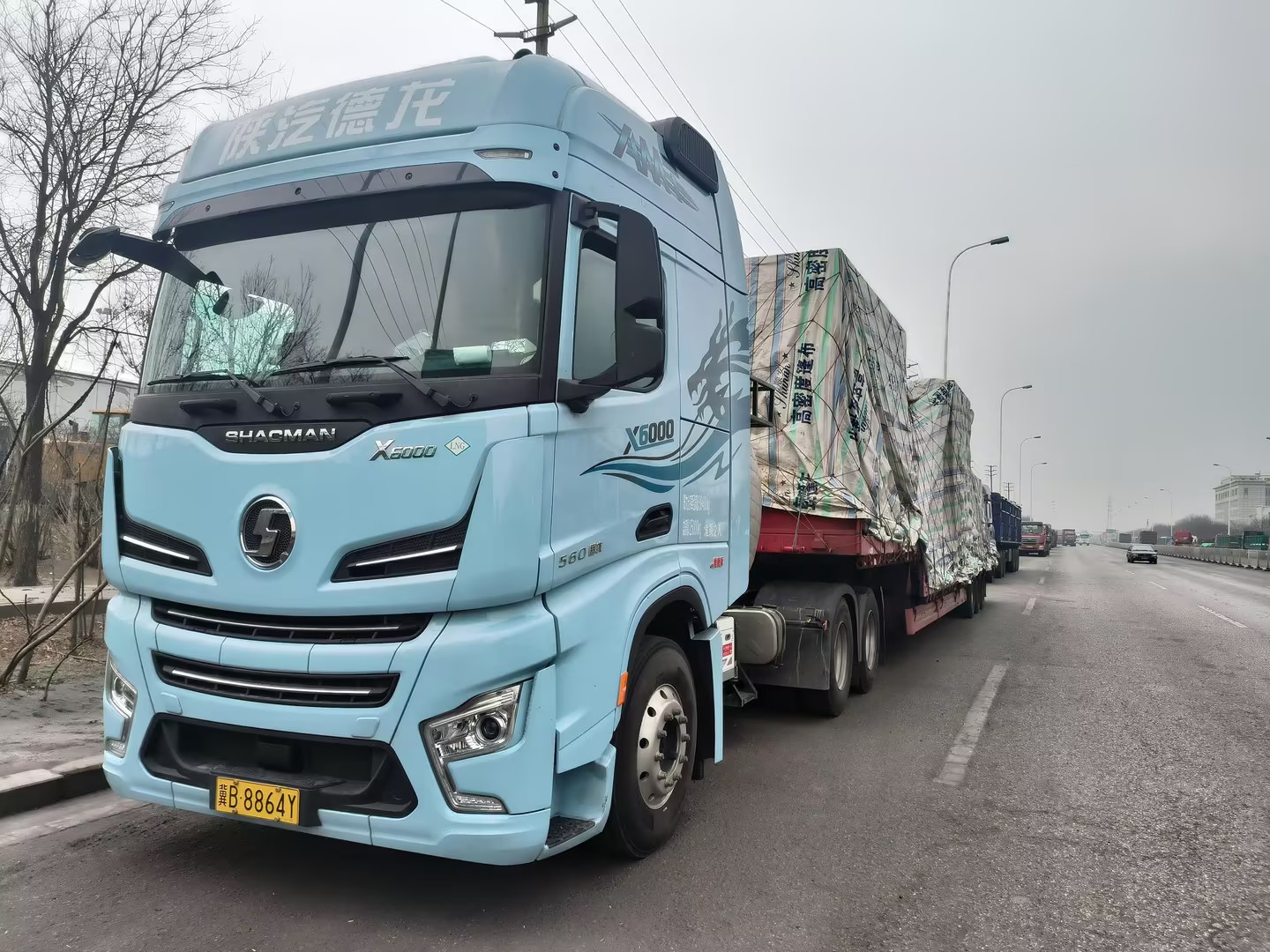

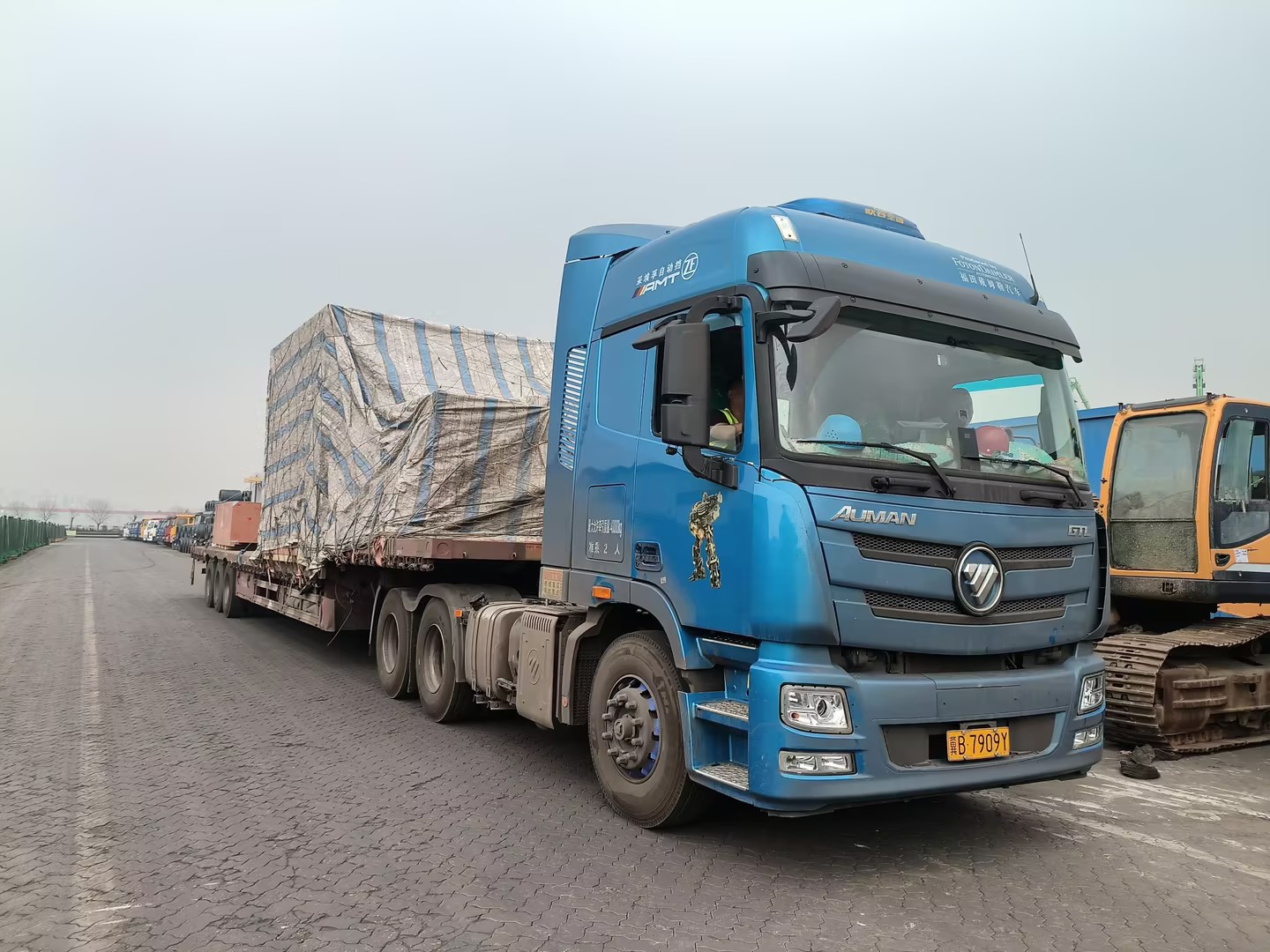

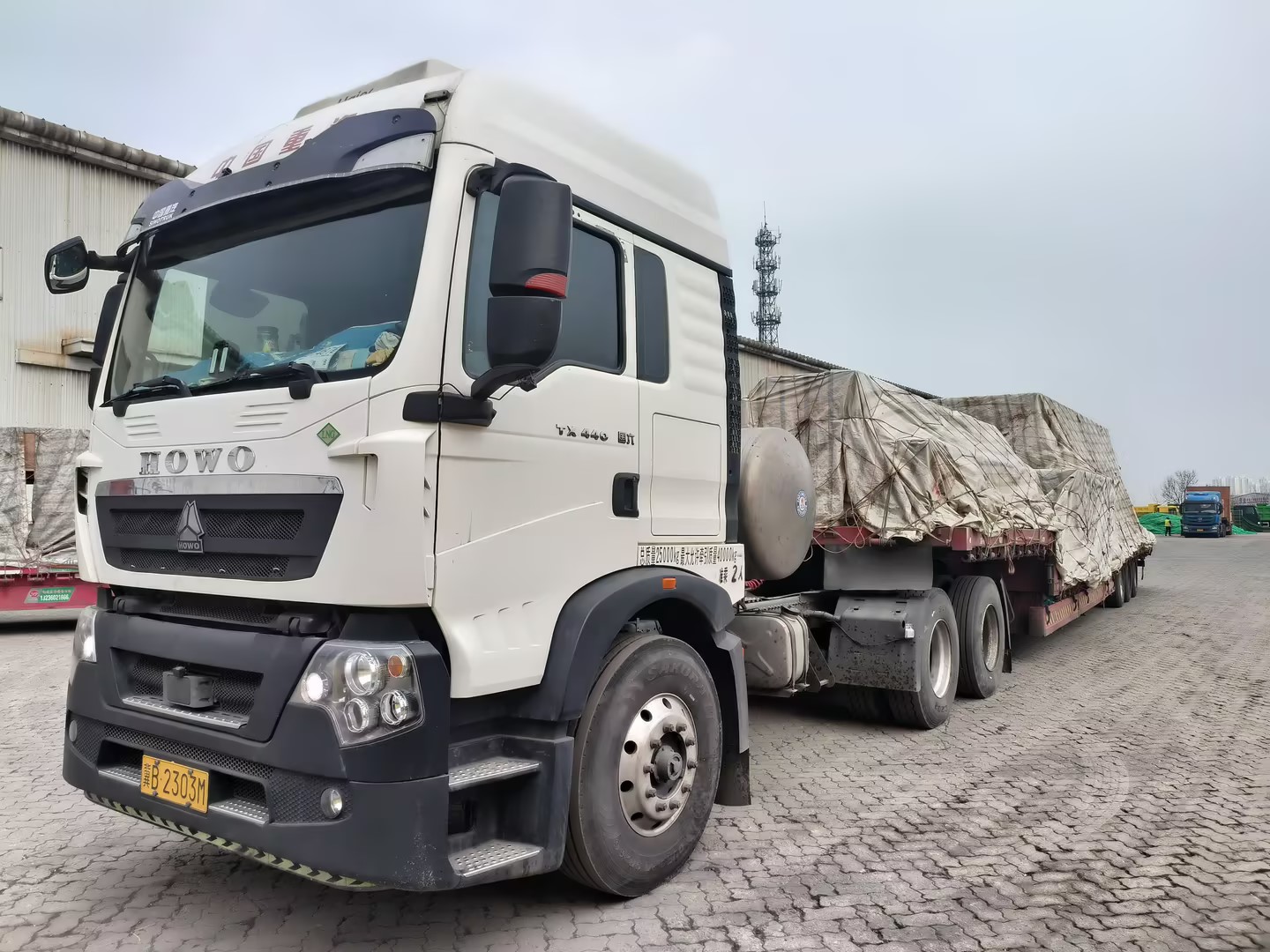

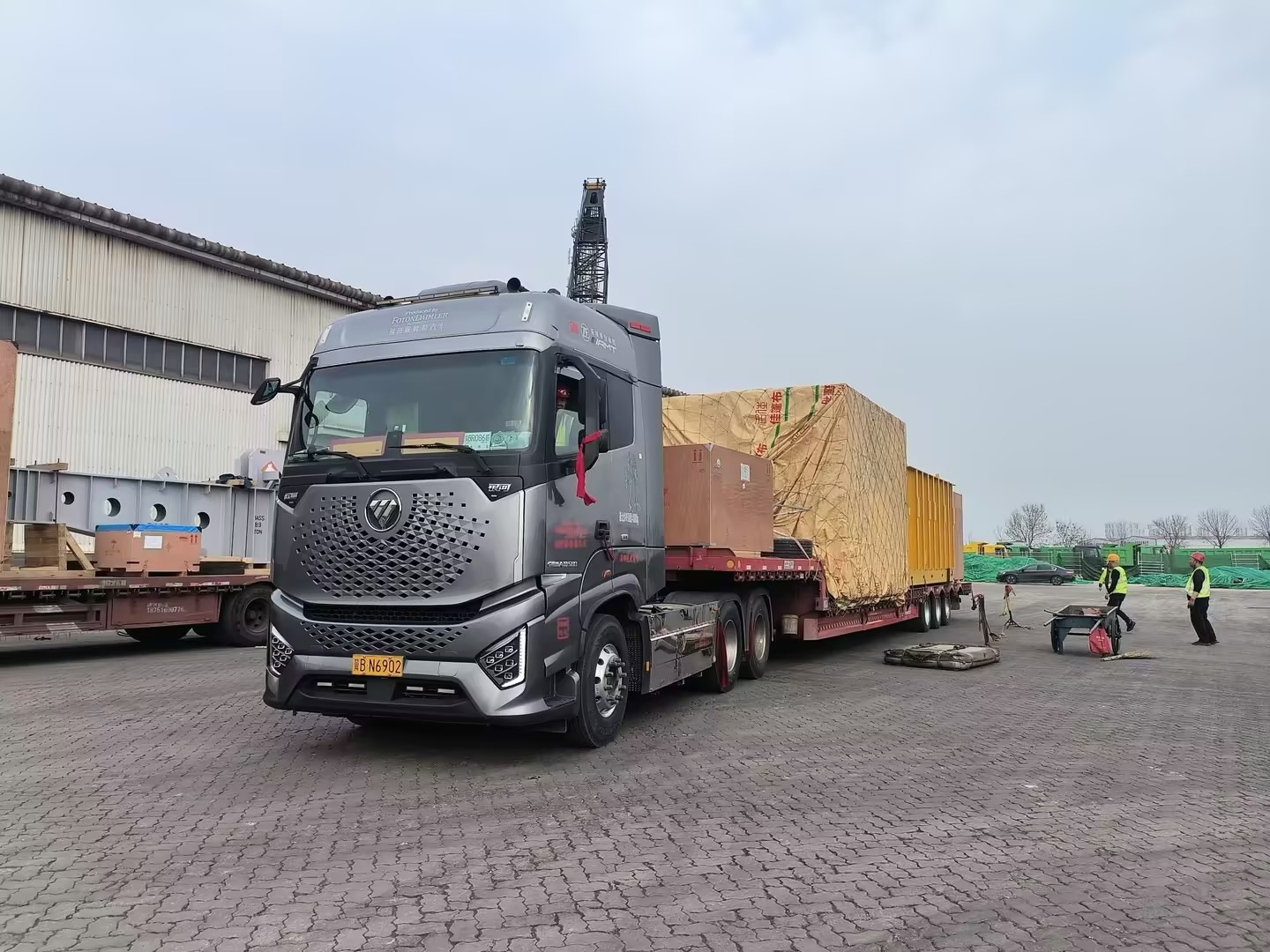

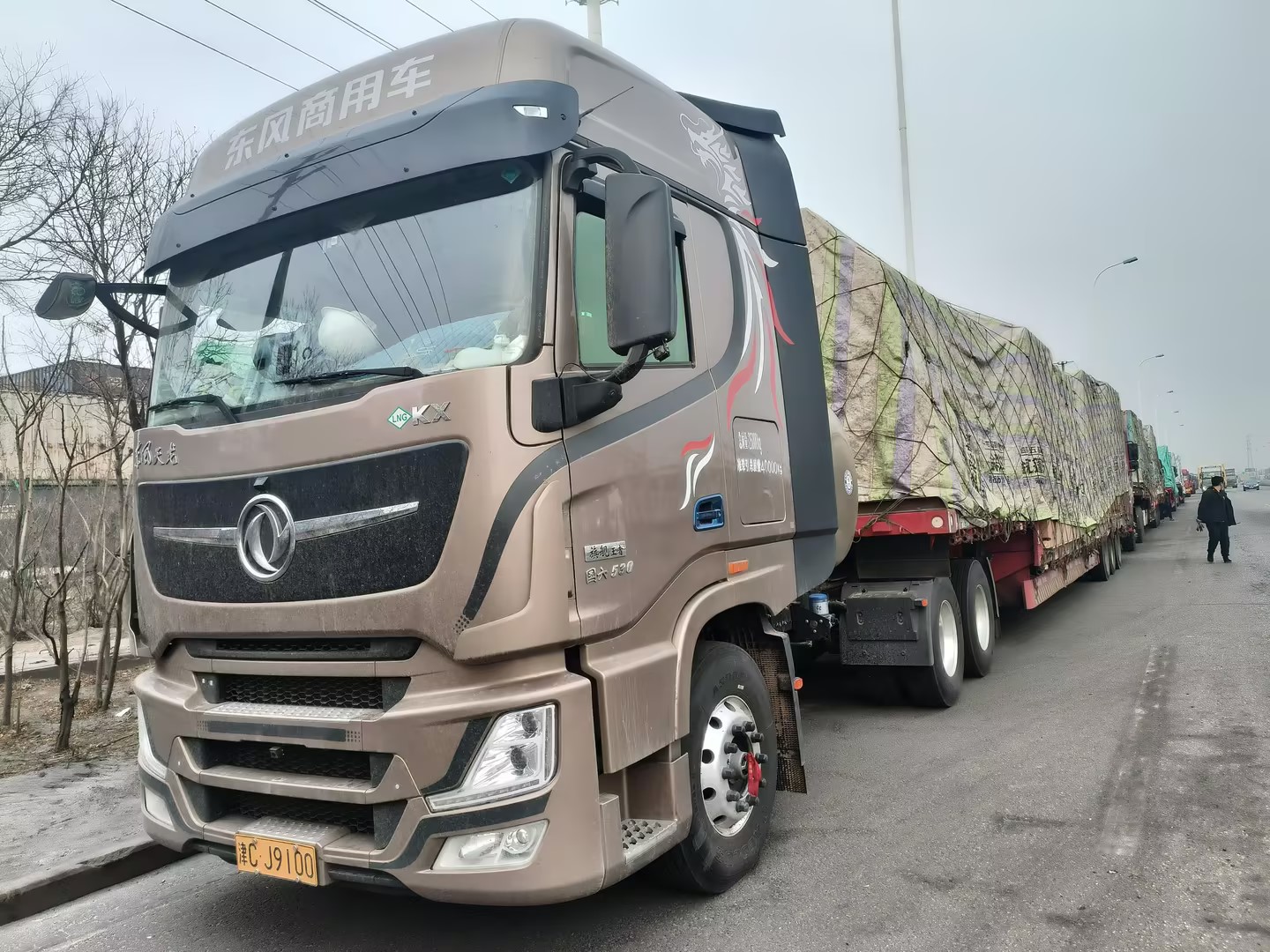

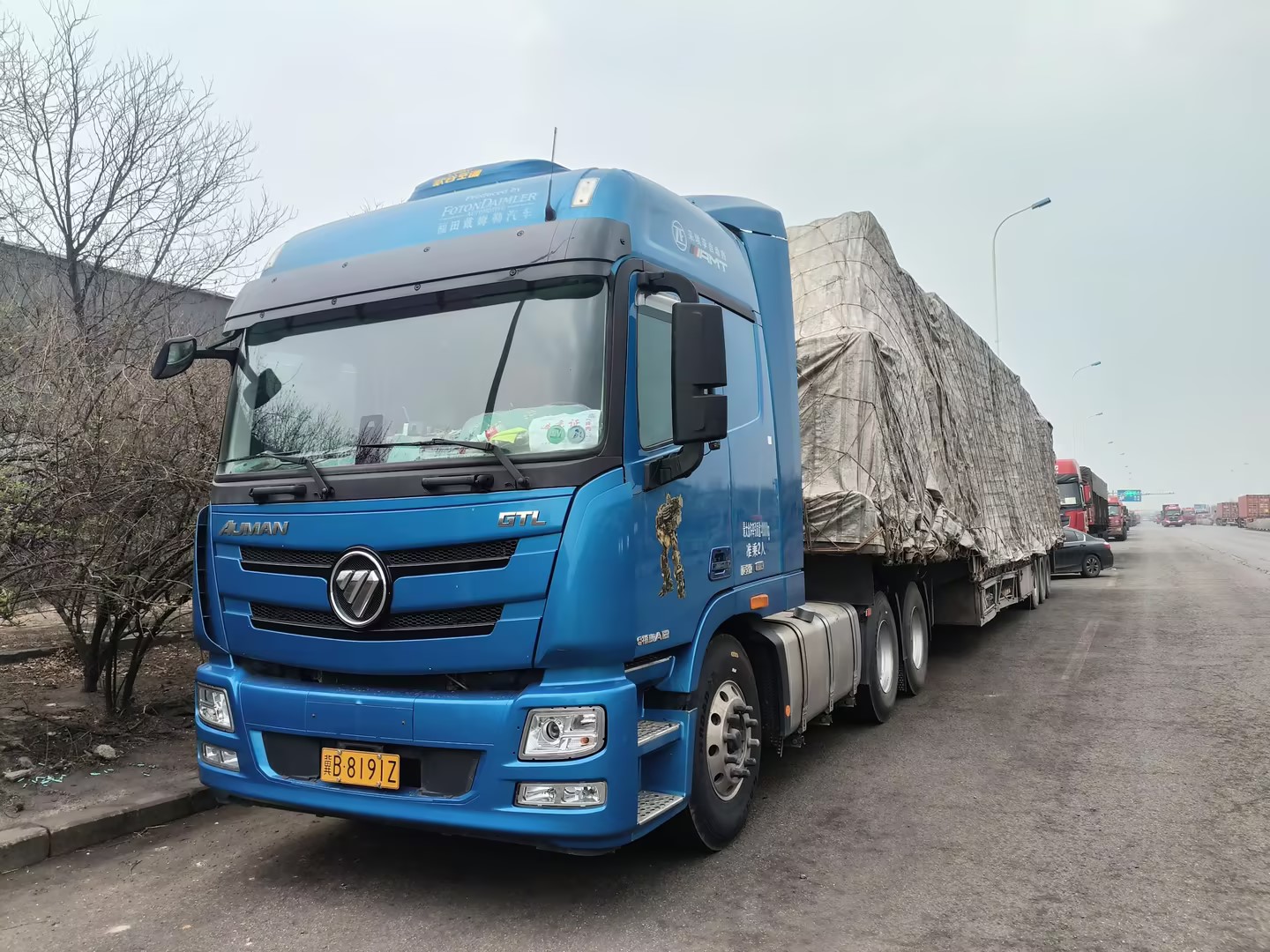

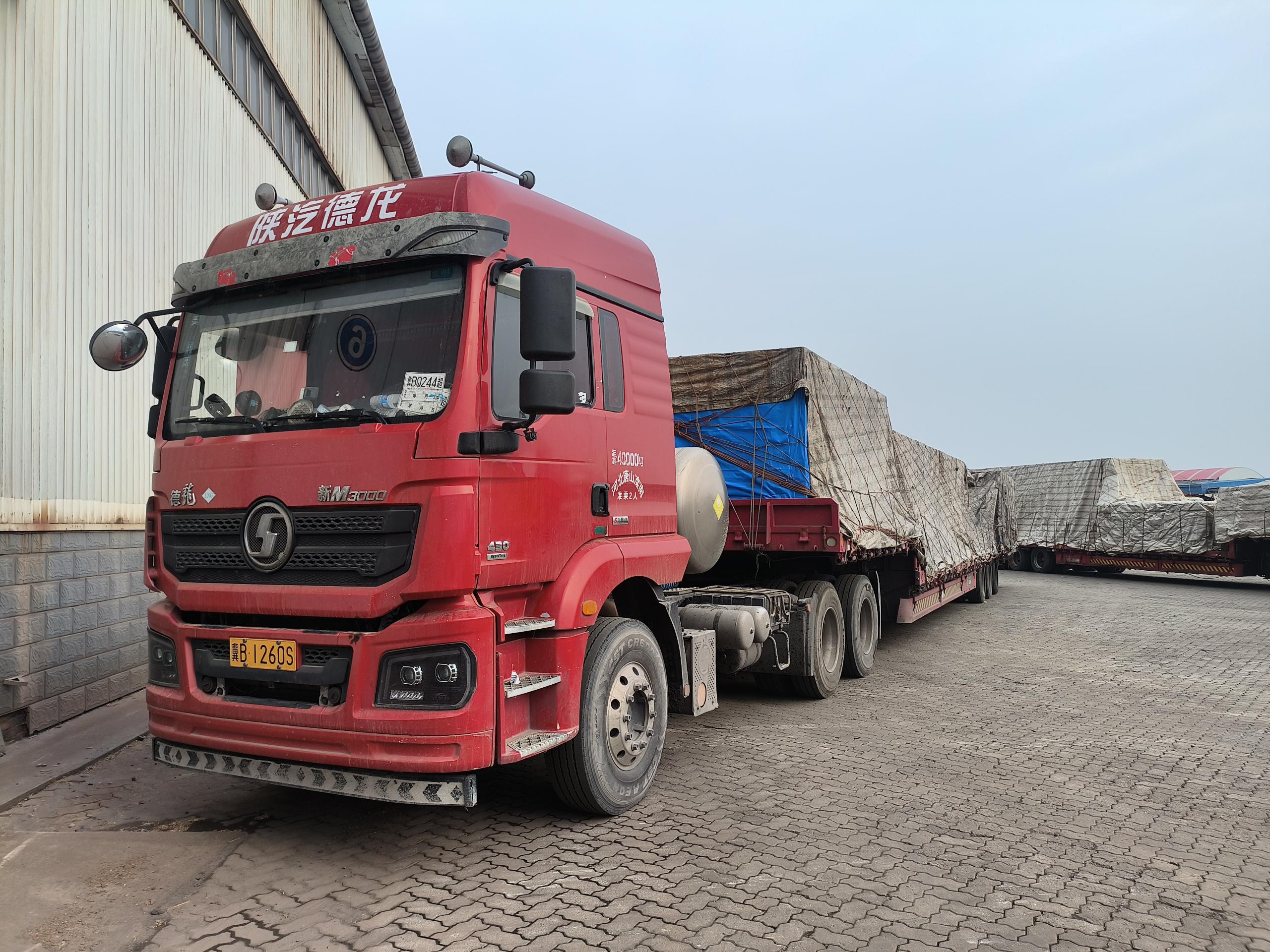

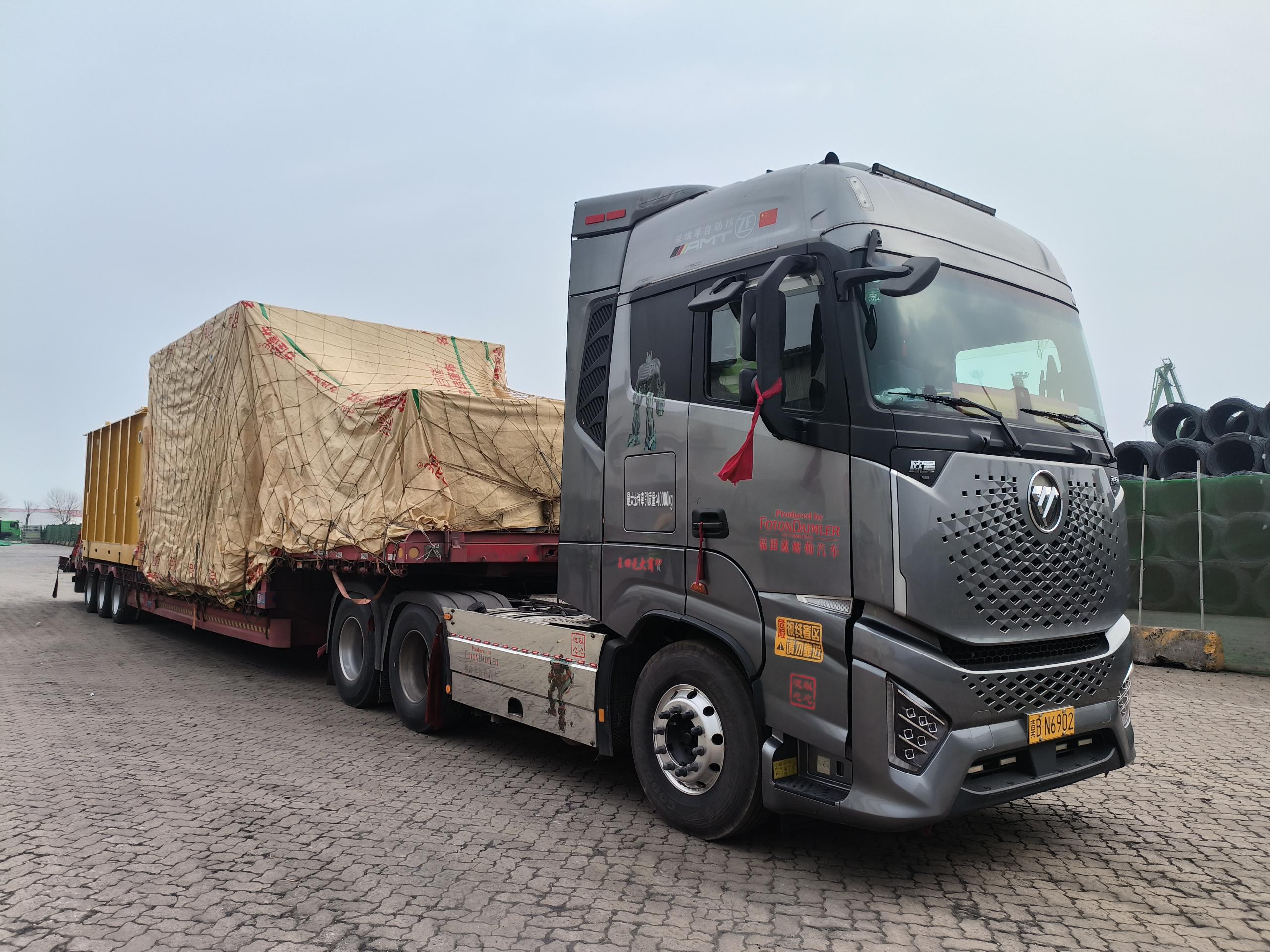

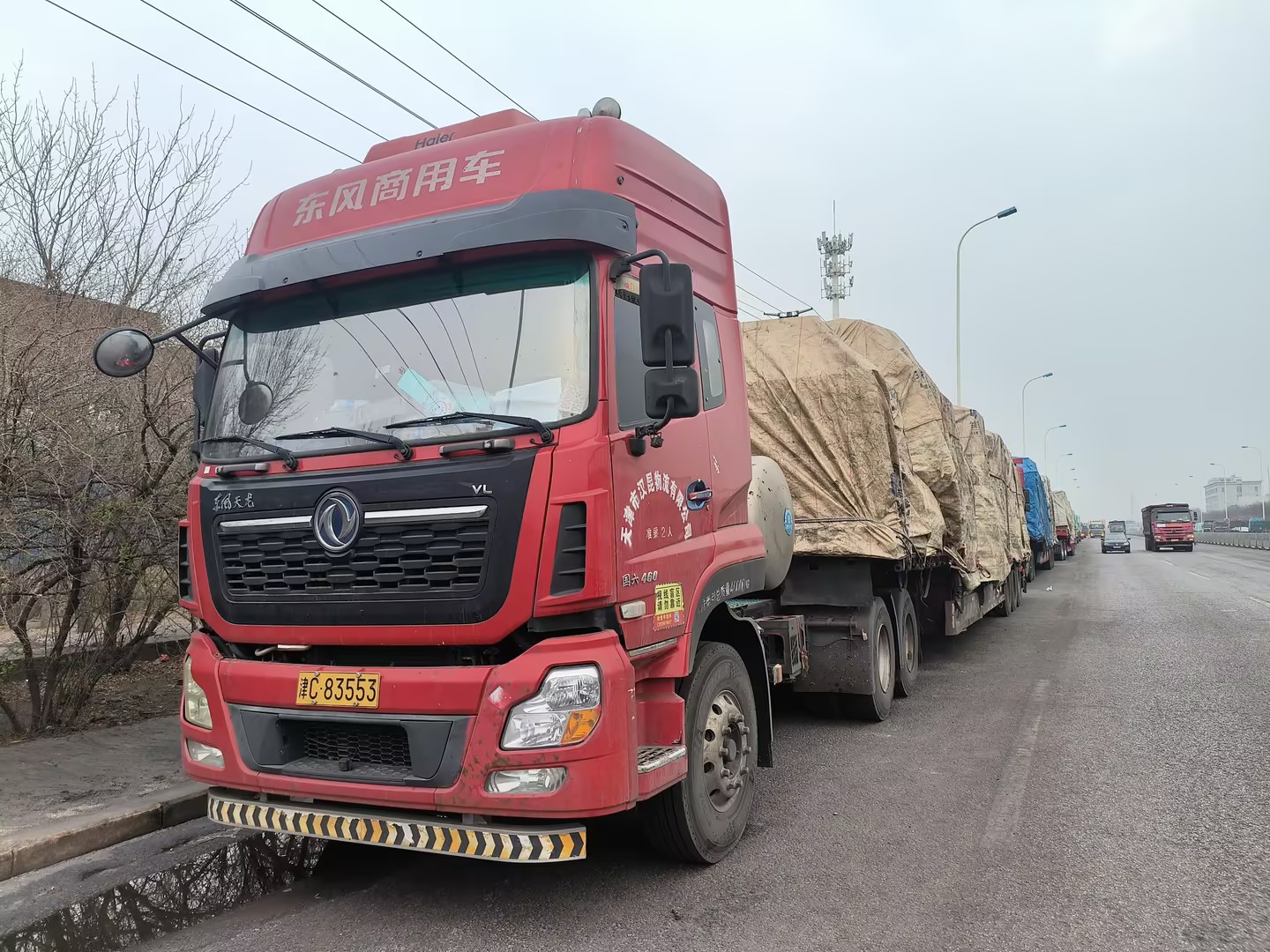

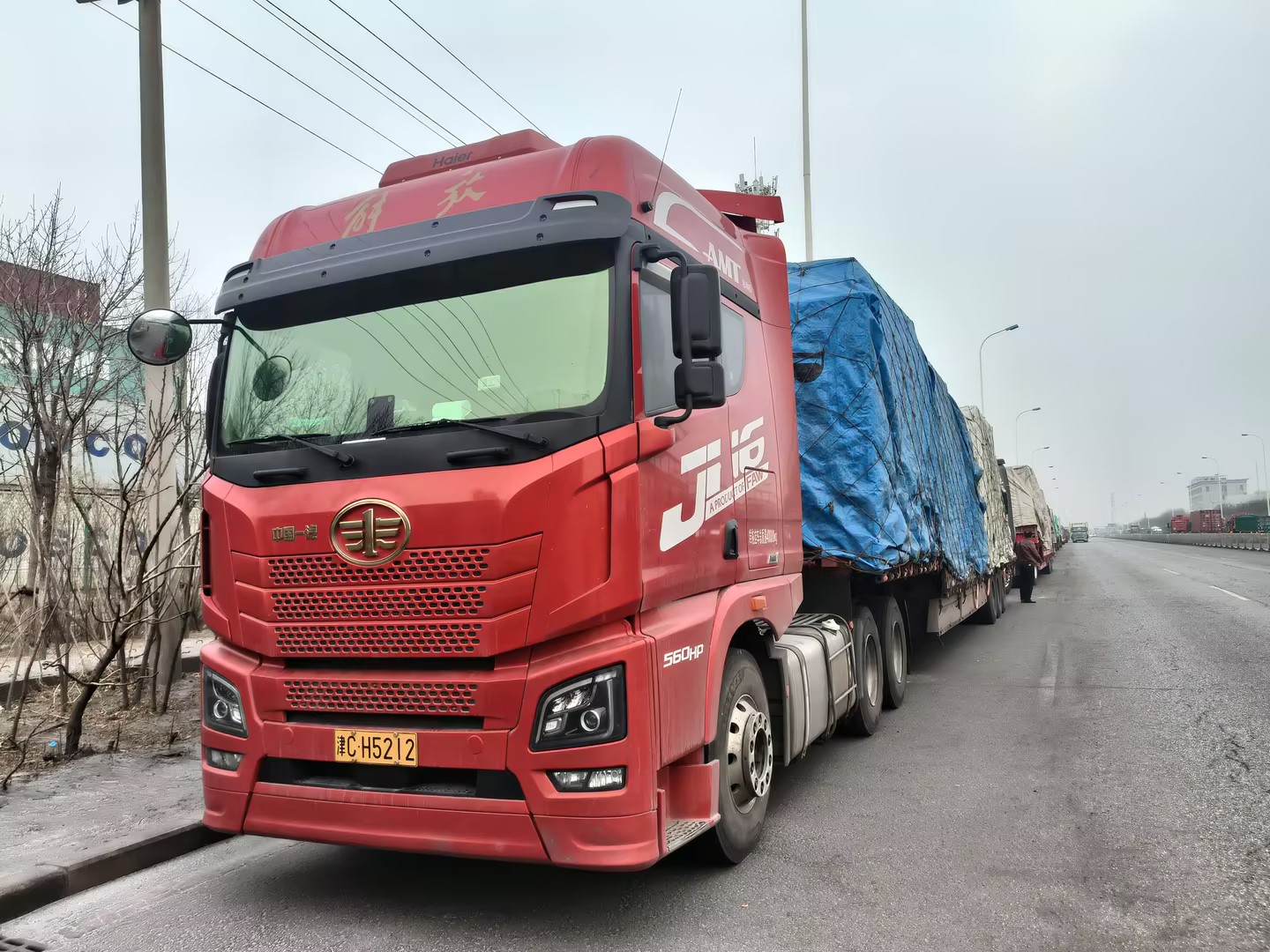

  本票合计409件,配载26车,陆续从保税区出发,驶向霍尔果斯口岸;
项目进展顺利,离不开项目组组长和成员的默契配合、更离不开各部门调集精锐同仁的支援;
  这是一项对临场配载能力很有挑战的项目,执行中面临了诸多困难,但执行层全体共同努力,最终成功克服了所有挑战。整个装运过程中,团队成员之间的协作精神发挥了关键作用,密切配合、相互支持,及时解决出现的问题,团队凭借丰富的经验、专业的技能和顽强的毅力,制定了周详的计划并采取了有效的措施,为任务的顺利完成提供了坚实保障;
  项目进展中也发生了许多有温度的画面,令人回味,值得纪念!
通过实战,也历练积累了相关现场经验,为晟铁再次面对相关业务时能够更加从容,更加笃定;
  本周内项目组成员要做一次整体工作流程的复盘,王静做好记录,将优秀的流程做成标准,摒弃并避免问题的发生;

  过境公路运输小组,加油!
祝贺你们,辛苦了!


相关知识点整理:
1、进保税区之前检查20尺小柜箱体箱号,有箱号如果未申报需要将箱号处理;
2、卸船时"原残漏水被淋"货物,补充处理情况,要确保不要在码头或者运输过程加剧残损,以修复和保护为主,尽量挽救和巩固包装;
3、个别货件存在包装起皮情况,个别货物存在底托木条扭动情况,尽量挽救和保护包装,做一些补救措施;
4、码头和场地货物无遗留、车上的装载货物的唛头核查,尤其是小件货物要特别叮嘱驾驶员并检查小件加固情况;
5、针对货物在船上发生的问题,提前找外理出具保险证明,或者在船离泊前务必让他们签字;
6、提前做车辆超尺安排,而不是盲目的等安排;
7、现场配载车辆时不局限于票与票之间的情况,敢于提出疑问;
8、清晰货件所放,避免和杜绝遗漏和错放;
9、运踪工作的完善和延续;



分享
